top of page
廿日市市原地区の砂防堰堤工事

令和2年3月30日 工事完了

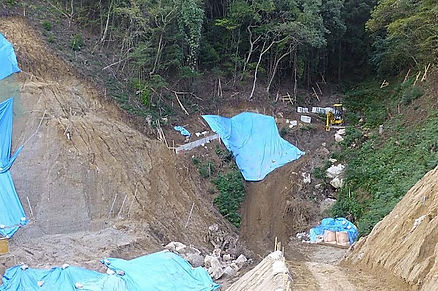

現場進捗状況
令和2年3月30日 広島西部山系原地区管理用道路外第2工事 完成

令和2年2月27日 進捗率85.0% 管理用道路施工中

令和2年2月4日 進捗率67.0%(工程見直し) ブロック張、道路掘削施工中

令和2年1月21日 進捗率26.0% ブロック張、道路掘削施工中

令和2年1月11日 進捗率24.0% ブロック張、道路掘削施工中

令和元年12月27日 進捗率22.0% ブロック積、ブロック張施工中

令和元年12月16日 進捗率20.0% 函渠下流ブロック積、取付水路施工中

令和元年11月30日 進捗率18.0% 本堤下流埋戻し、取付水路施工中

令和元年11月9日 進捗率12.0% 本堤下流埋戻し、取付水路施工中

令和元年10月23日 進捗率7.1% 本堤下流埋戻し、階段、取付水路施工中

令和元年10月11日 進捗率6.5% 本堤下流埋戻し、階段、取付水路施工中

令和元年9月27日 進捗5.1% 本堤下流埋戻し、取付水路施工中

令和元年9月19日 進捗4.8% 1号水路、取付水路施工中

令和元年9月6日 進捗率3.4% 1号水路、1号ブロック施工中

令和元年8月26日 進捗率2.5% 1号帯工施工中

令和元年8月14日 進捗率2.3% 管理用道路起点側ブロック積完了 1号帯工床掘中

令和元年7月24日 進捗率0.8% 管理用道路ブロック積施工中

令和元年7月12日
管理用道路大型土のう撤去 7月10日着手

令和元年5月25日 広島西部山系原地区管理用道路外第2工事を受注
着手前 令和元年6月20日撮影

平成31年3月27日 広島西部山系原3号管理用道路外工事 進捗率100%
原地区 完成

五月が丘地区 完成(整地中)

平成31年3月13日 進捗率90.0%
原地区 側壁脱型、水叩き準備

五月が丘地区 右岸法面施工中

平成31年2月28日 進捗率83.1%
原地区 側壁施工中

五月が丘地区 右岸法面施工中

平成31年2月5日 進捗率51.3%
原地区 垂直壁施工中

五月が丘地区 右岸埋戻し中

平成31年1月5日 進捗率42.2%
原地区 垂直壁、側壁床堀

五月が丘地区 垂直壁、側壁埋戻し準備

平成30年12月21日 進捗率41.0%
原地区 函渠埋戻し、垂直壁床堀

五月が丘地区 1号側壁、水叩き施工中

平成30年12月1日 進捗率38.0%
原地区 1号集水桝施工中

五月が丘地区 1号側壁、ブロック積施工中

平成30年11月15日 進捗率35.0%
原地区 函渠型枠解体中

五月が丘地区 側壁、ブロック積施工中

平成30年11月2日 進捗率32.0%
原地区 函渠上流側頂版施工中

五月が丘地区 側壁、ブロック積施工中

平成30年10月18日 進捗率28.0%
原地区 函渠下流側頂版施工中

五月が丘地区 第1垂直壁施工中

平成30年10月5日 進捗率22.0%
原地区 函渠底盤完了

五月が丘地区 第1,2垂直壁施工中

平成30年9月18日 進捗率19.0%(工程見直し中)
原地区 函渠均しコン完了

五月が丘地区 第2,3垂直壁施工中

平成30年9月2日 進捗率?%(工程見直し中)
原地区 函渠基礎砕石

五月が丘地区 床掘完了

平成30年8月25日 進捗率18.0%
原地区 流路床掘

五月が丘地区 床掘仕上げ、岩盤清掃

平成30年8月1日 進捗率13.0%
原地区 ボックスカルバート床掘

五月が丘地区 第1垂直壁床堀

平成30年7月1日 進捗率5.0%
原地区 ボックスカルバート床掘

五月が丘地区 岩盤掘削中

平成30年6月17日 進捗率4.5%
原地区 土砂仮置、搬出準備

五月が丘地区 岩盤掘削中

平成30年6月2日 進捗率3.2%
原地区 測量完了

五月が丘地区 右岸掘削中

平成30年5月20日 進捗率0.5%
原地区 伐採完了

五月が丘地区 右岸掘削中

平成30年5月11日 進捗率0%
原地区 伐採中

五月が丘地区 着手準備

平成30年4月21日 進捗率0%
原地区 伐採準備

五月が丘地区 伐採完了

平成30年3月15日 広島西部山系原3号管理用道路外工事を受注
原地区 着手前

五月が丘地区 着手前

平成29年12月29日 完成

11月2日 進捗率94.7% 法面工完了

10月6日 進捗率92.0% 埋戻し完了

9月1日 進捗率86.8% ブロック積完了、本堤埋戻し

8月1日 進捗率83.8% ブロック積施工中

7月14日 進捗率81.2% 本堤完了、ブロック積床堀

7月3日 進捗率80.9% 本堤施工中

6月15日 進捗率77.9% 本堤施工中

6月1日 進捗率75.9% 本堤水通し施工中

5月15日 進捗率71.9% 本堤9リフト施工中

4月30日 進捗率69.5% 本堤7リフト施工中

4月14日 進捗率66.3% 本堤5リフト施工中

4月3日 進捗率63.1% 本堤4リフト施工中

3月15日 進捗率59.5% 本堤施工中

3月1日 進捗率58.2% 本堤床堀中

2月17日 進捗率55.3% 本堤及び管理用道路掘削中

2月1日 進捗率49.4% 植生基材完了、管理用道路掘削中

1月19日 進捗率42.6% 植生基材吹付工 施工中

12月31日 進捗率40.7% 3段目下側 鉄筋挿入工

12月20日 進捗率38.4% 3段下側掘削、右岸仮排水移設

12月1日 進捗率30.2% 3段下側掘削中

11月17日 進捗率26.9% 3段目上側アンカー施工中

11月1日 進捗率20.9% 3段目掘削中

10月18日 進捗率18.5% 2段目下側アンカー施工中

10月7日 進捗率9.9% 2段目下側掘削、付替里道施工中

9月17日 進捗率6.4%

9月1日 進捗率5.0%

8月19日 進捗率3.0%

8月1日 進捗率2.1%

7月18日 進捗率0.6%

5月13日 進捗率0.1%

bottom of page
